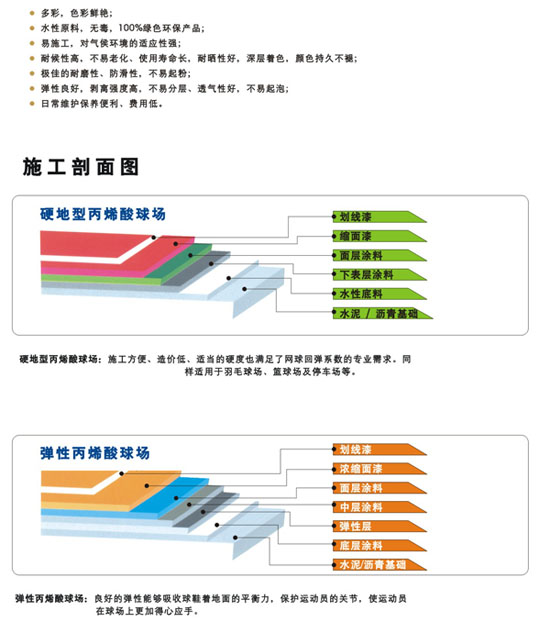

丙烯酸施工工艺


一.丙烯酸油漆地坪工程施工方案:
1. 场地清理 ①清除场地上的杂物,污物(不能将垃圾只扫在场边,而应将场地周围的环境都清理干净,避免一吹风就 将周围的垃圾吹入场中) ② 基础处理 A.针对水泥基础,应将基础表面的水泥浮浆及疏松部分清除掉,凸出部分应用铁锤或铁铲清除,还不能处理平的情况下就用磨机磨平,保证基础没有凸出部分。 B.根据水泥表面的平整度,密实度,进行打磨、修补处理,使底层同基础结合的更稳。 C.沥青表面如果油性太重不宜施工,先用大量的水冲洗,将沥青表面的油尽量冲洗干净,如有凸出部分要用大锤打平,疏松的部分要砸实。
2.底层的刮涂 ①将调配好的底料(稍稠)倒于地上,用2-3米的长的铝合金方全面刮涂一遍(低洼处补平) ②爆晒:由于第一次刮涂的底料较厚(视基础平整情况,如果基础不平,局部就会很厚),因此这一层底层一定要给彻底干燥到底,不能只看到表面干燥,具体干燥时间视天气情况而定。如局部太厚干燥时间过长,可用太阳灯烤,加快它的干燥时间。 ③试水:待第一次底料完全干燥后,全场放水,在水不流动时,在有积水的地方作出标记. ④修补积水:(根椐场地排水系统来定)采用铝合金方在积水的地方用底料刮平,达到修补积水的目的。 ⑤重复③,④步,达到场地无积水为止。 ⑥铲地:将修补和刮涂底料产生的耙痕和凸出部分彻底铲平或用打磨机磨平并清扫干净地面。 ⑦第二次底料:沿球场纵向的方向刮涂一次底料(待干) ⑧第三次底料:在第二次底料完全干燥后可沿球场横向刮涂第三次底料(待干)。⑨最后一次试水和修补:第三次底料完成后,重新试水,检测是否有积水,如有就重复③,④步,达到场地无积水为止。 ⑩重复第⑥步。另:用底料+石英砂修补好场地周围的边,打磨平滑。
3. 阶段性验收 底料完成及周边的的处理好后,要进行阶段性验收,请甲方代表对完成的情况做确认.(确认我们施工的工艺和施工厚度,积水情况),若甲方代表提出意见,确是我们的施工问题,我们要整改至合格,若非施工原因或其它外部原因导致不能解决(如基础问题),我们同甲方代表详细解释并通过方可施工。
4.中层: 中涂层:第一次先用粗石英砂+丙稀酸树脂涂料刮涂,第二次用细石英砂+丙稀酸树脂涂料刮涂。确保得到一个达到要求的厚度及平整度。
5.面层: ①第一次面料(含砂):在已处理好的底层上沿球场的纵向刮涂一次含砂面料(精选8号砂),要求刮耙时要保证每道耙痕是平直,不能弯曲,且不能漏耙. ②检查铲地:将刮耙产生的耙痕和粗砂全部 铲磨一遍,达到完全平滑之效果,清扫干净场地,准备上第二次含砂面料. ③第二次面料(含砂):在确保第一次面料处理的无任何缺陷的情况下(不得有高低差,不能有粗糙砂粒,不得有耙棱,边角都修整平滑无凸出感)可沿球场横向刮涂第二次面料 ④检查铲地:由于面上只有最后一层不含砂的面油,因此这层检查要十分仔细,同时修整局部缺陷时也要格外小心,不能破坏已完成的结构,只能对表面的粗砂粒进行轻微处理和刮耙时不慎掉的料粒进行处理。 ⑤刮面油(不含砂):在已处理好的场地上沿球场横向刮涂一遍面油。如果条件允许可沿球场纵向刮涂面油。刮面油时一定要保证耙痕平直,不能弯曲,不能漏料,不能漏耙。 以上几项施工时由于可能是几种颜色铺设,因此每种颜色的材料铺设前必须保证另外一种颜色的材料已经干燥,同时要保证不同的颜色不施工过界(可以分色纸和彩色条布加以保护)
6.阶段性验收刮完面油时所有面层材料就已全部完成,在划体育线前要求甲方对场地要进行一次初步验收,确认效果没问题后才可进行下步程序,如甲方提出合理的的意见(是指工地实际情况),是我们的工作没做完美,我们进行必要的整改再进行验收,至合格后才可进行一道工序) 复测:对已贴好分色纸的的线进行重新检查,确认线宽和尺寸都为准确的情况下才可进行下道工序。(检查人签字确认) 对交接处作为仔细处理,遇有低洼处要先用细砂补平,处理平滑后才可刷涂第一次线漆. A:沿分色纸内刷涂一遍线漆(禁止刷出线外),要均匀,待干。 B:第一次线漆干燥后刷涂第二遍线漆(刷漆时尽量做到刷涂均匀,禁止出现竹节现象) C:撕纸:待二次线漆全部表干后可撕掉分色纸。(撕纸是应做到沿线垂直方向小心将纸撕起,避免出现撕出锯齿或将线漆撕脱,因为撕纸是线漆还未完干燥,如果太长时间撕纸会导致分色纸上的胶粘在场地上,造成不好的质量隐患)
7.检查对场地进行全面的检查,发现不足或有瘕疵的地方进行处理。
8.清理①对场地上和周围进行全面的清理,确保无任何由于我们施工所产生的垃圾遗留在现场。 ②对我们遗留在现场的涂料进行全面的清理,确保无任何我们施工产生的的涂料遗留在场地。
9.保护①在未交与甲方和验收前,我们应保护好的我们的劳动成果,禁止任何人使用和破坏。 ②如果不能进行及时验收,甲方要进行使用,也要办好交接手续的前提下才可交于甲方使用,并注明在验收前由于使用不当或人为损坏由甲方负责。
二.丙烯酸防水材料使用:
1、喷涂基层涂料,用稀释剂的丙烯酸橡胶,用量为0.5kg/m2。不铺巾增强布,在乳液水分彻底干燥后才可逐层施工。
2、填充丙烯酸橡胶类嵌缝材料,按抹油灰方法进行基层、凹部、错台、不平部分的修整。
3、喷涂丙烯酸橡胶系防水涂料,约3kg/m2。在基层修整后,使用喷涂机械按顺序进行分层喷涂,干燥后形成所需要的防水涂膜,厚度在2mm以上。另外,施工前应注意天气预报,涂膜末干燥前不能再被不淋湿,否则涂料冲掉后还要重新涂布,延误工期又增加工程造价。注意施工温度在0℃以上。安排施工工序时应考虑施工工人员的退路,涂膜未完全干燥前勿上人用脚踩踏。涂料用密封储存于干燥、通风、太阳不直晒的地方,使用前搅拌均匀。
三.施工工艺大致为:
1、清理基础,滚涂防水底漆,底漆做好后补积水
2、底漆干后刮耙二道丙烯酸中涂(艾珀尔中涂可按1:1加石英砂)
3、中涂干后用磨机打磨以保证整个场地平整无杂物,然后用艾珀尔丙烯酸面漆施工二道,第一道可用刮耙,第二道前面用刮耙施工,后面则用滚涂收料,避免因为刮耙施工而导致出现大量刮耙印
4、画线
四.地坪工程施工工艺注意事项:
A、每次施工完毕,滚筒或刷子必须用清水清洗并浸泡至下一次施工B、不需防水系统的区域应立即用清水清洁。
五.地坪工程施工工具:
A、清理基层工具:开刀、凿子、锤子、钢丝刷、扫帚、抹布。
B、涂覆工具滚筒:用于表层涂料大面积平面施工;刷子:用于
基层涂布及瑞芙特表层涂料的小面积施工。
C、检查修补工具
六.运输、贮存:
1、产品在运输时,应防止雨淋、日光曝晒,避免碰撞,并应符合交通部门的有关规定。
2、产品应存放在阴凉通风处,防止日光直接照射,并隔绝火源,远离热源的库房内。
七.安全防护:
1.施工场地应有良好的通风设施,油漆工应戴好眼镜、手套、口罩等,避免皮肤接触和吸入漆雾。地坪工程施工现场严禁烟火。
上一篇:环氧地坪工程如何施工? 下一篇:硬化剂耐磨地坪施工方案
此文关键字:
地坪工程
最新产品
同类文章排行
最新资讯文章
- 环氧防静电地坪的施工工艺与发展趋势
- 环氧地坪漆涂装的验收标准
- 水性环氧地坪的优势
- PVC地板材料的优势
- 渗透硬化剂地坪施工工艺
- 耐磨地面硬化剂施工
- 环氧地坪停车场地坪怎么做,价格多少?
- 环氧自流平彩砂地坪涂装
- 固化剂地坪中地坪渗透剂的应用和介绍
- 环氧树脂地坪失光问题的解决方案
